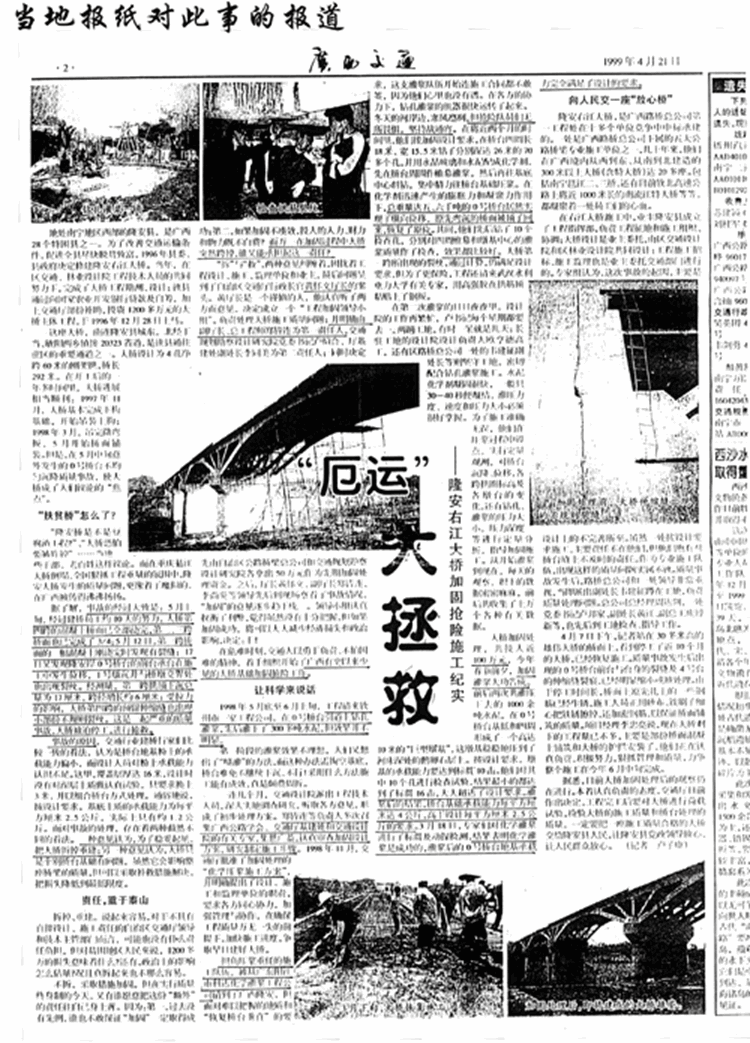

“厄运”大拯救—隆安左江大桥加固抢险

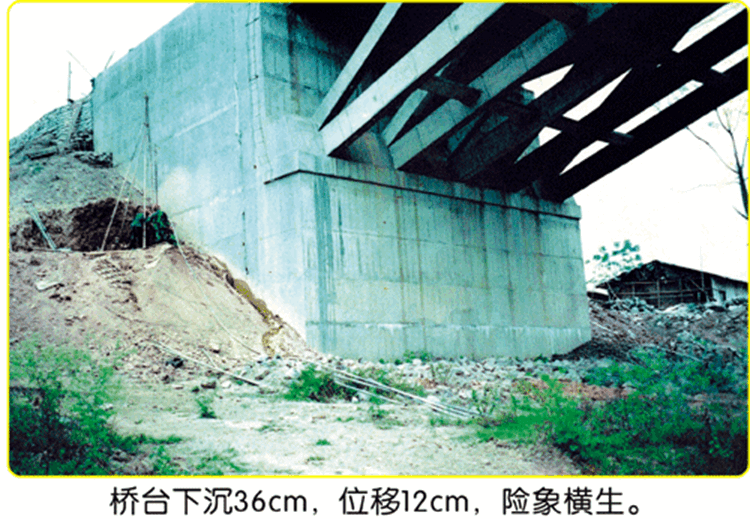

广西20323省道上的隆安右江大桥出现了严重的问题: 隆安岸的0 #桥台发生位移, 1 桥墩沉井与桥墩交界处出现裂缝。经测量, 第一跨拱顶下沉总量为170mm, 跨径增长60mm,并且桥台还在后移,拱顶正在下沉,这是一起严重的质量事故!桥梁专家警告:桥台再后移2mm,就会导致大桥结构彻底破坏,投资数千万元的大桥就得炸毁重建,这条广西东西大动脉就会切断!
对事故的处理有两种截然不同的看法:一种意见认为,大桥出现质量事故,不能使用,应该拆掉重建;另一种意见认为,大桥只是个别桥台基础有问题,可以采取补救措施解决,不需要拆掉重建。能够不拆,采取措施加固,当然最好。但是过去没有这方面的先例,谁也不敢保证“加固”一定能够取得成功;第二,如果加固不奏效,投入的人力、物力和财力岂不是不白费?更重要的是,万一在加固过程中大桥突然垮掉,谁承担这一责任?
经过反复研讨、论证,“加固”的意见逐步趋于统一。于是交通厅领导决定:先采取技术措施对桥台实行加固。
情况紧急!广西交通厅立即组织队伍抢修。有一家工程公司采用普通的灌浆技术,灌下了300多吨水泥,不但没有达到预期效果,反而加速了桥台的位移和下沉,危机日益严重!

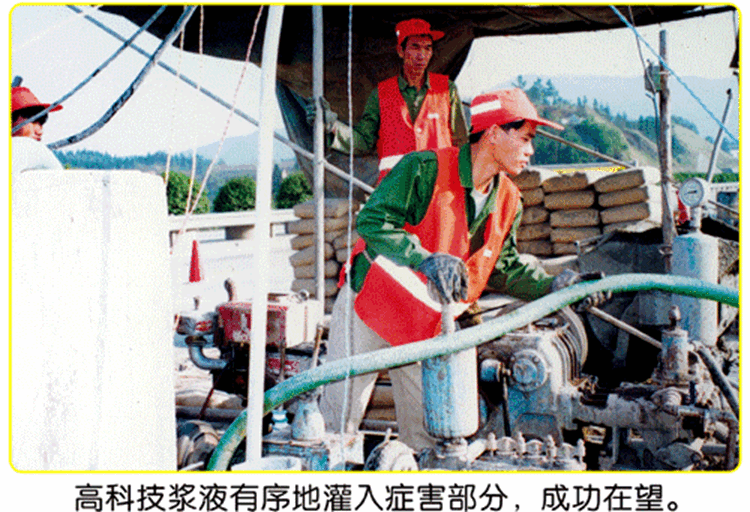

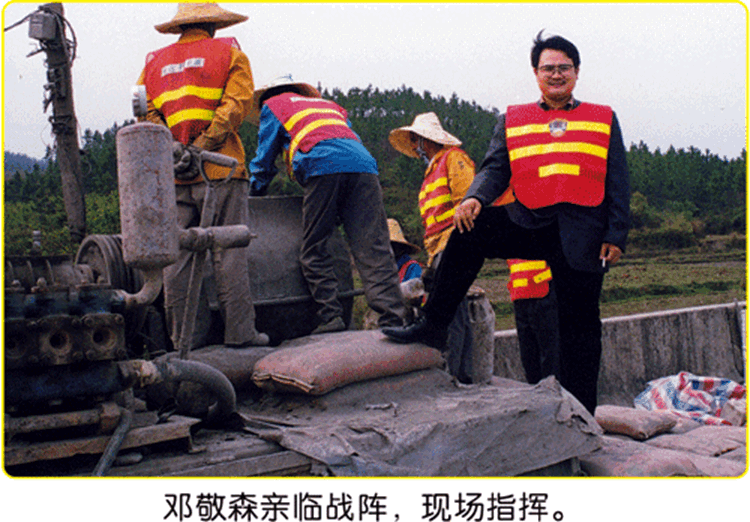

紧急关头,阳江市科达化学灌浆工程公司(灌浆岛旗下企业)挺身而出,受命于危难之中, 承担了这项抢修工程,并且承诺不用凿开桥墩,不用影响通车,一个月内完成任务。

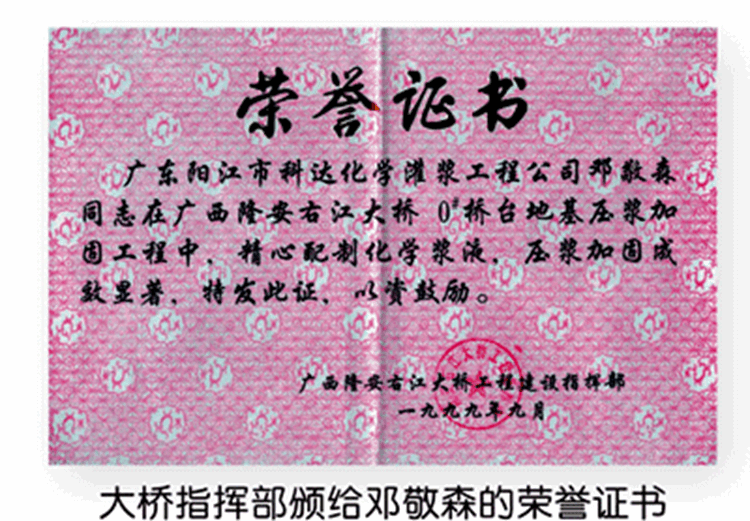

沧海横流,方显英雄本色。“DCG工法”大显神通,施工仅仅20天,在特制的速凝浆材产生的膨胀力和凝聚力作用下,重7500吨的0#桥台一点一点地被抬升起来,完全实现纠偏、复位,达到了原设计要求,原先弯沉的桥面也被顶了起来,恢复了平直。不到一个月就胜利完成了任务。经专家鉴定,修复后的大桥0桥台不但实现纠偏、复位,而且地基承载能力由原来的80KPa提高到400KPa,桥面平直,桥台稳固。
DCG工法在隆安大桥创造了一个举世瞩目的奇迹,雄伟壮观、傲然屹立的隆安右江大桥,是“DCG工法”一个辉煌的纪录。
|
