化灌堵漏新方法简介

化灌堵漏新方法简介



李旺雷

(北京旺雷宏基础堵漏工程技术有限公司  北京  100055

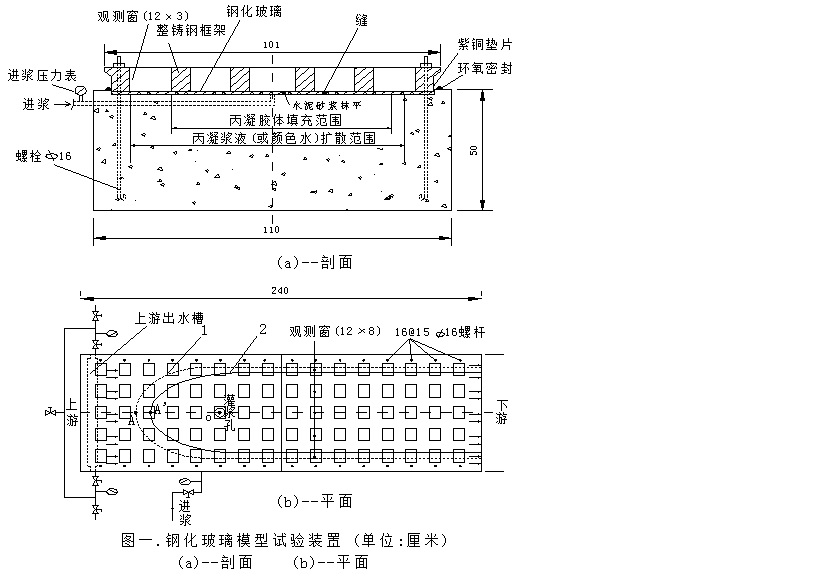

常规化灌堵漏的浆液扩散如室内钢化玻璃试验装置示图()曲线1和曲线2,曲线1为丙凝浆液扩散边线,曲线2为丙凝浆液灌到超凝胶时间进浆率减小到接近零时才结束的凝胶体边线。外水(称漏水)压力和灌浆压力稳定不变时,浆液的扩散图形曲线1是稳定的。如果灌浆还没有到浆液的凝胶时间,或虽到凝胶时间但进浆率仍较大时结束灌浆,则曲线1图形会很快消失,灌浆孔周围会很少留胶凝体。实际的凝胶体边线与实际的扩散边线有着很大的差距,图(一)曲线1稳定后,再增加浆液灌入量,或再增加灌浆时间,扩散图形曲线1始终是稳定的,后增加灌入的浆液都会随水流向下游流失。常规化灌堵漏法必须控制好浆液的凝胶时间和掌握好灌浆结束标准。

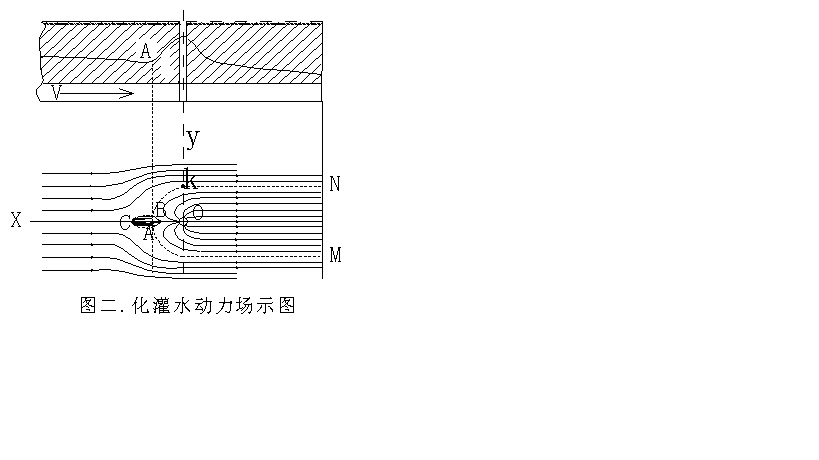

化灌堵漏新方法是针对化灌堵漏的水动力学特点提出来的,水动力学特点如图(二):①A点的水力坡降iA=0;②OA为漏水向的最大扩散距离,OA值只与漏水压力和灌浆压力









有关,与灌浆时间及浆液灌入量无关,提高化灌压力虽能增加OA,但能影响△OA的增量值很小;③虚线NAM为化灌浆的扩散

灌入量等边线,OK为横向扩散距离,堵漏孔距需<2OK,漏水压力与灌浆压力稳定不变时,NAM也稳定不变,即决定于OA值和△OA的变化。④在A位置前后存在流动缓流区BAC。针对灌浆水动力场的特点,将常规的化灌堵漏方法改进为:

⒈ 控制进浆率由大变到小的一个过程算一个阶段,将原一个灌浆段的灌浆堵漏过程按时间先后顺序分解成几个阶段完成,设阶段数为n

⒉ 在化灌堵漏过程中,随n上升,灌浆压力Pn应满足进浆率qn值要求作相应加大,一般有:P1P2<…<Pn ,但n值不变时,控制Pn值不变。

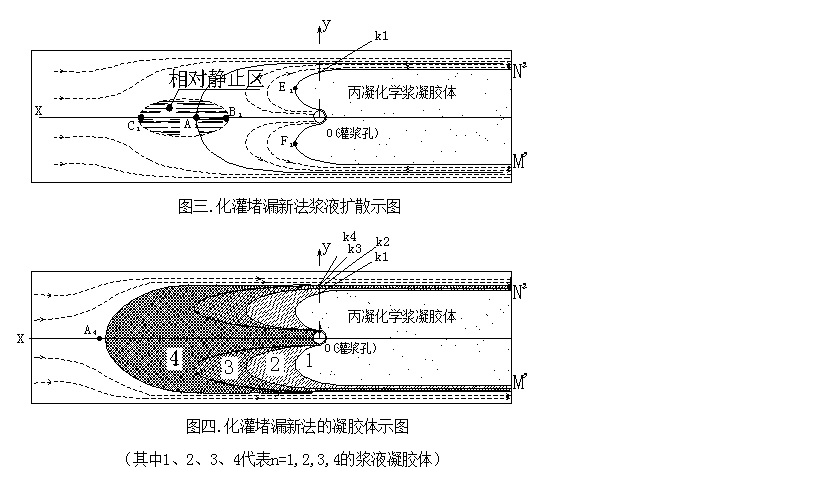

⒊ 浆液的凝胶时间要与不同的n的计划浆液量相适应,达到某阶段的计划浆量快灌完时其进浆率已降至很小值。应用改进后的化灌堵漏新方法的浆液扩散由钢化玻璃室内试验图(一)的径向直线扩散变成图(三)从喇叭口E1OF1向上游扩散,当n=4时,浆液的凝胶体如图(四)。

比较钢化玻璃试验装置图(一)与图(三)、图(四),其一、浆液先从喇叭口向漏水的上游扩散,被水冲稀和随水流失的不利影响会大幅减少,灌浆堵漏施工的难度会降低;其二、增加了上游和横向的扩散距离,增加了堵漏的范围,可减少堵漏工程量;其三、先灌入的浆液被凝固在灌浆孔的下游和灌浆孔周围,最后n=4灌入的浆液如图(44所示,主要凝固在灌浆孔的迎水面和与漏水接触面的接触带。值得化灌堵漏施工重视和应用。
